靖神铁路建设这一年:砥砺拼搏,春华秋实
作者:肖林蔚    发布时间:2018年11月14日     点击量:1799    分享到:

盘点2018年,是靖神铁路加快建设速度取得丰硕成果的一年,也是全体员工攻坚克难,拼搏进取的一年。这一年,在铁路物流集团公司的支持和领导下,靖神铁路全体员工克服和解决了征拆难、工期紧、任务重、安全形势严峻、接轨、压矿协调难等诸多困难问题,截至目前实现了年度投资目标的99%,形象进度80%,安全质量环水保皆达标的良好局面。


抓住机遇,乘势而上谋发展

这一年,靖神铁路抓住国家推动“工转铁”运输结构部署打好“蓝天保卫战”,打造北煤南运战略通道及集团公司高质量发展机遇,围绕集团“3+2”发展战略,打造“4791”铁路物流基础设施服务网络的总体安排和重要举措下,落实“创新、协调、绿色、共享”的发展理念,以年底前连通神木西、闫庄则两个出口为目标,积极推进项目建设进程,为集团实现北煤南运打通“最前一公里”创造了条件,赢得了先机,为公司后续运营打下了坚实基础。

能征善战,攻破重重难关

这一年,在市委市政府,各县区政府的领导帮助下,先后解决了板蓝根药材基地、密实形樟子松苗木基地、上世纪三十年代鼠疫坟、“仰韶文化”遗址等长期困扰施工的征拆难题,妥善处理了各类零星阻工事件。完成房屋拆迁168户,搬迁坟茔47座,为项目施工提供建设用地近2万亩,确保了施工顺利进行。

这一年,冬季的陕北,气温低至零下二十多度,施工环境十分恶劣,而陕北隧道多是风积沙围岩、地下水位高、安全风险大,为了解决这一难题,公司引进电子监控量测技术,在隧道内布点进行实时观测,使施工管理人员能够适时了解隧道围岩变化和初支变形情况,及时果断采取人员撤离、技术加固等有效措施,确保了隧道开挖过程安全可控。

这一年,他们未雨绸缪,先后与陕煤运销集团、国电公司、榆北煤业就小保当、曹家滩装车线等问题进行对接,制定完善了《靖神铁路小保当至小纪汗段临管运营行车组织办法》、《运输生产一体化管理意见实施方案》,确保了煤矿装车系统与靖神铁路同步建设同步推进,为后续开通运营奠定了基础。


艰难困苦,玉汝于成,公司早在春寒料峭之时,就着手全面复工,以“开局就是决战、起步就是冲刺”的良好精神状态,迅速投入到项目建设之中。全年,陆续开展了“抓线下、保节点,促铺架、大干九十天”“抓铺架、保连通、促站后,大干三季度”等活动,不断掀起施工热潮,安全方面,共开展各类隐患排查479次,查出各类隐患问题2758条,重大隐患72条,均已按照闭环管理原则逐条整改落实。

提质增效,创新是不竭动力

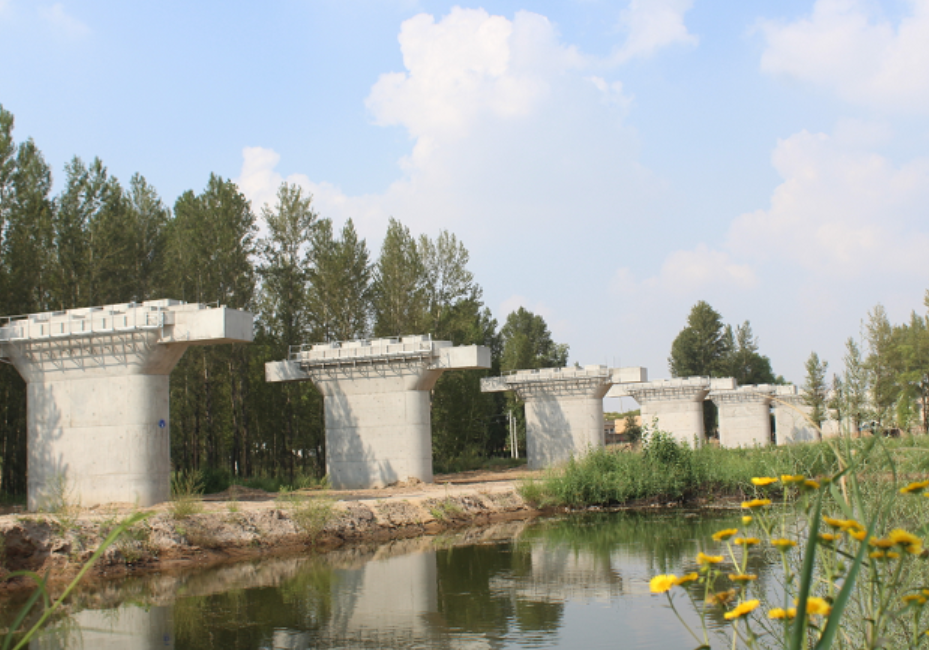

这一年,公司积极开展科技创新工作,使科技创新始终贯穿于项目建设全过程。一年来,完成了《靖神铁路煤矸石做路基填料可行性研究》,并在靖神铁路小纪汗7.669km长联络线路基中运用,压缩了工期,节约成本400余万元。同时,与设计院共同实施《跨包茂高速重载铁路连续梁转体施工转动体系研究》项目,实际施工仅用43分钟就实现了桥梁顺利旋转,较以往节约投资300余万元,既提高了工效又保障了安全,成为国内较大转体连续梁跨既有高速干线转体梁施工的典范。

与此同时,路基边坡发展光伏发电项目、小保当隧道水资源利用等方面也展开了可研等系列工作,为下一步科技创新工作的开展积累了丰富的经验。

党建领航,融入中心挑大梁

在建设现场第一线,在困难面前,党员冲锋在前勇挑重担的例子比比皆是。协调部的党员干部李保华带领部门的同志,在飞扬的黄沙中历经12个月,用双脚“丈量”240多公里战线,2万多亩建设用地,为项目建设顺利推进提供了保障,被参建单位的同志们称为“征拆先锋”。入汛以来,安质环保部党员干部李志强,主动放弃休息时间,组织成立“防洪防汛应急救援领导小组”带领部门党员跑现场、重检查,抓质量、保安全,一处处盯控,一段段排查,深入路基、隧道、掌子面,用眼睛不容一粒“沙子”的决心确保了安全质量稳定可控!

山一程水一程,风一更雪一更!靖神铁路建设者们仍然在不懈努力奋战,为了实现年度目标,他们再一次发起冲刺。一条高质量、高标准的万吨重载铁路即将镶嵌在毛乌素沙漠,靖神人正在用另一种坚韧的姿态,众志成城的坚定信心,打赢这场硬仗,支撑公司走在高质量发展的道路上。
